项目基线
什么是项目基线
项目基线是项目启动时的初始计划蓝图,它为我们提供了一个可视化的工具,用以应对项目推进过程中计划的不断变动及可能带来的延期风险。 通过项目基线,我们可以直观地观察到哪些任务的时间发生了调整,从而及时采取干预措施,确保项目能够按照预计的时间节点顺利完成。

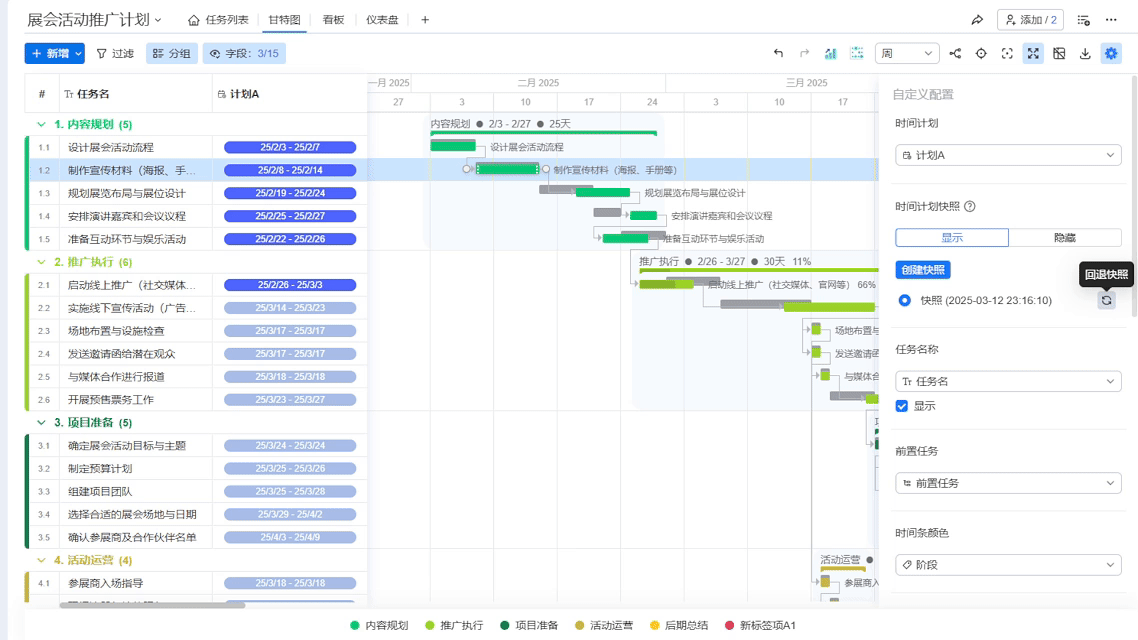

添加项目基线
添加基线后,甘特图面板中的每个任务条底部会出现一条灰色的基线任务条,这条灰色条带代表了任务的初始计划安排。 无论后续任务时间如何调整,基线任务条的位置都将保持不变,提供了一个直观、稳定的参照点,便于从整体上把握和查看任务计划的变动情况。

基线字段
在添加基线时,系统会同时在相关表格中自动添加一个基线字段。 甘特图面板中的基线任务条是固定的,无法直接拖拽编辑。如需修改基线,可以通过表格中的基线字段来进行修改操作。

自动计算任务延期
通过基线,系统能够自动计算出实际任务执行与最初计划之间的偏差,精确到延期天数及提前完成的天数。 点击字段列头部的操作按钮,选择 “修改” 选项,然后在弹出的选项中选择 “延期天数”,即可轻松查看所有延期的任务。

基线回滚
在计划管理过程中,为了达成合理安排,经常需要频繁调整任务时间。为了满足使用者灵活调整计划的需求,同时确保计划不会因此错乱,项目基线特提供了回滚功能。 只需一键操作,即可将整个项目的计划回滚到指定的项目基线状态。
